來源:巨靈鳥軟件 作者:進銷存軟件 發布:2013/11/21 瀏覽次數:8727
MRP計算打開路徑:【主菜單】->【計劃】->【MRP計算】
什么是MRP計算

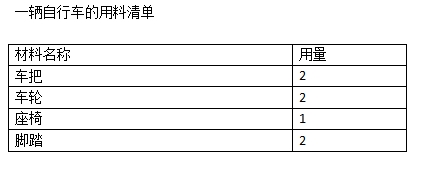

假設某企業生產的產品是自行車,已知一輛自行車所有材料耗用量如下圖
那么現在有個訂單需要生產100輛自行車,就需要200個車把、車輪、腳踏和100個座椅,假設庫存量都是100,那么就需要采購100個車把、車輪、腳踏才能滿足該訂單的生產。現在同時有100個訂單要排產,生產不同的產品,需要不同的材料,如果人工計算不但效率低還容易出錯、遺漏。MRP計算就是使用ERP系統替代人工計算。MRP是ERP系統的核心功能,如果沒有MRP計算,那么這個ERP只能叫做進銷存軟件。
MRP計算是根據產成品的需求數量和需求日期,結合各種參數計算所需物料的采購時間和采購量,MRP計算也就是物料需求計劃。通過ERP來計算物料需求可以提高工作效率和減少差錯。

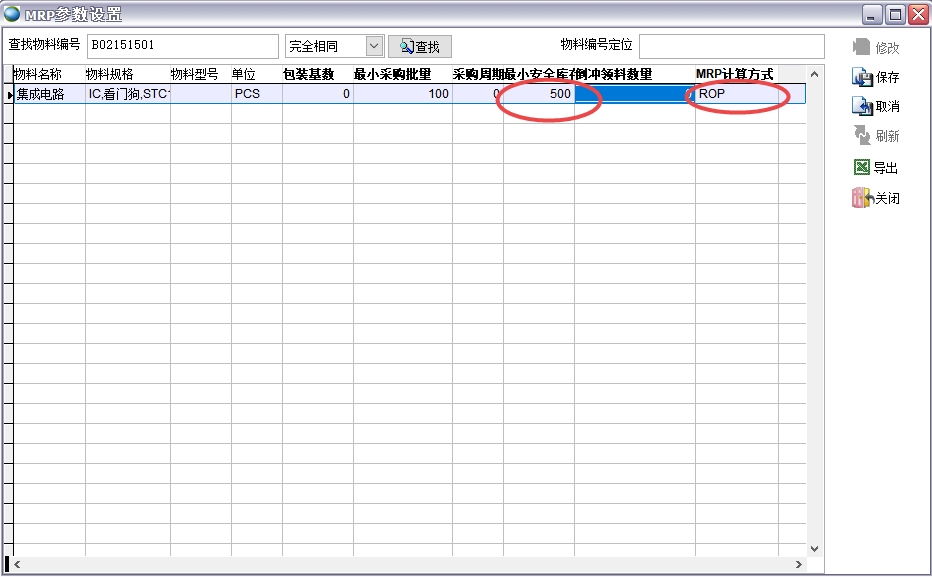

在進行MRP計算前需完成下面一些條件: 1、所有物料都已存在于物料編碼中,詳見物料編碼表 2、產成品已建立了BOM,詳見BOM3、在MRP參數設置或物料編碼表中已設置了采購提前期、制造提前期、包裝基數、最小采購量、最小安全庫存量等信息,詳見MRP參數設置 |
生成新的MRP單
準備條件完成后,開始錄入單據,比如客戶訂單、預測訂單、主生產計劃、生產通知單等,ERP會根據這些單據的數量和日期進行計算。

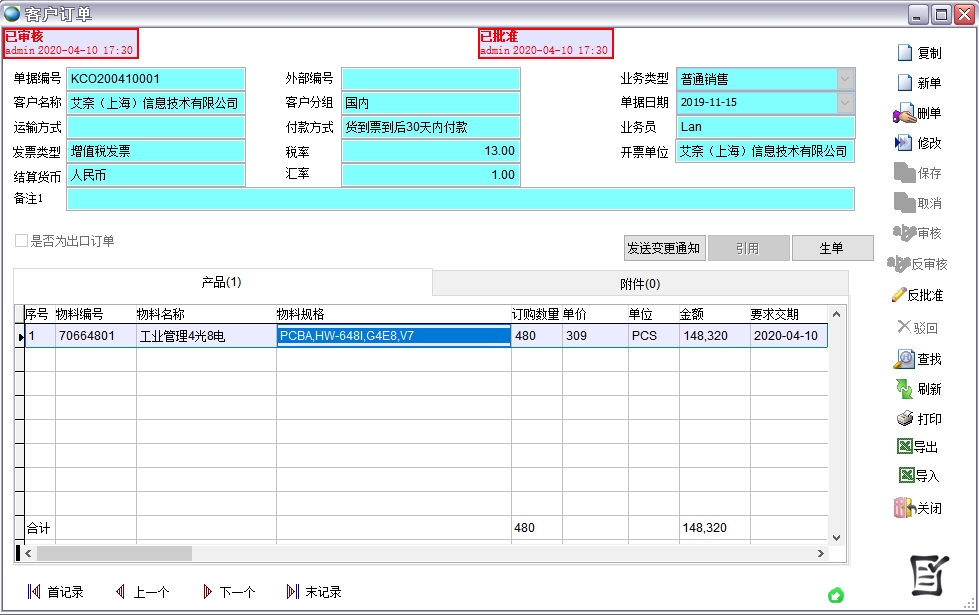

1、新建客戶訂單

2、產品庫存不足需要生產,生成生產通知單

3、產品BOM

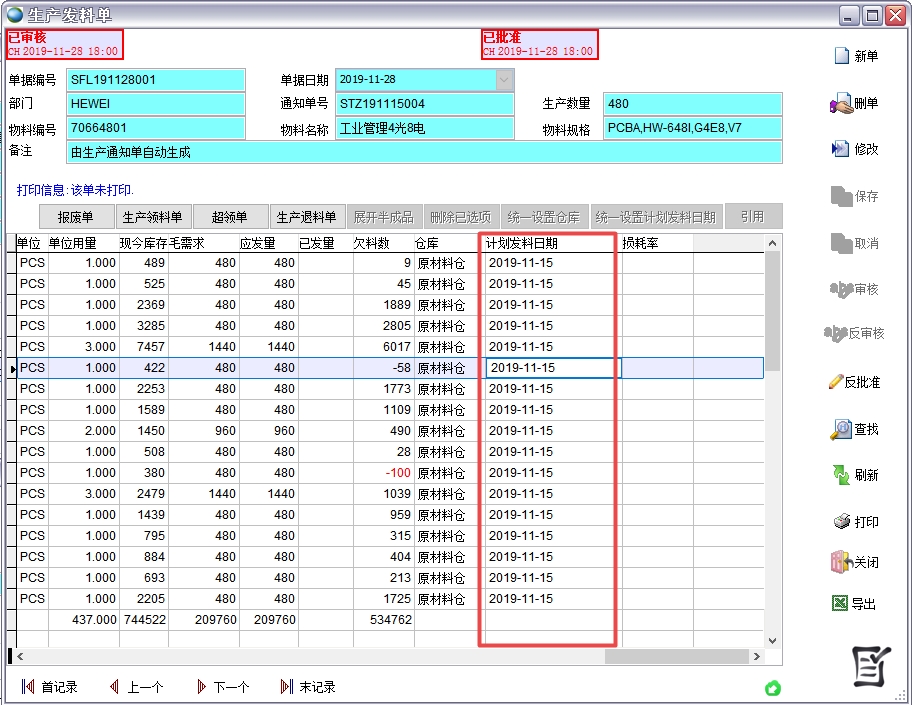

4、新建生產發料單

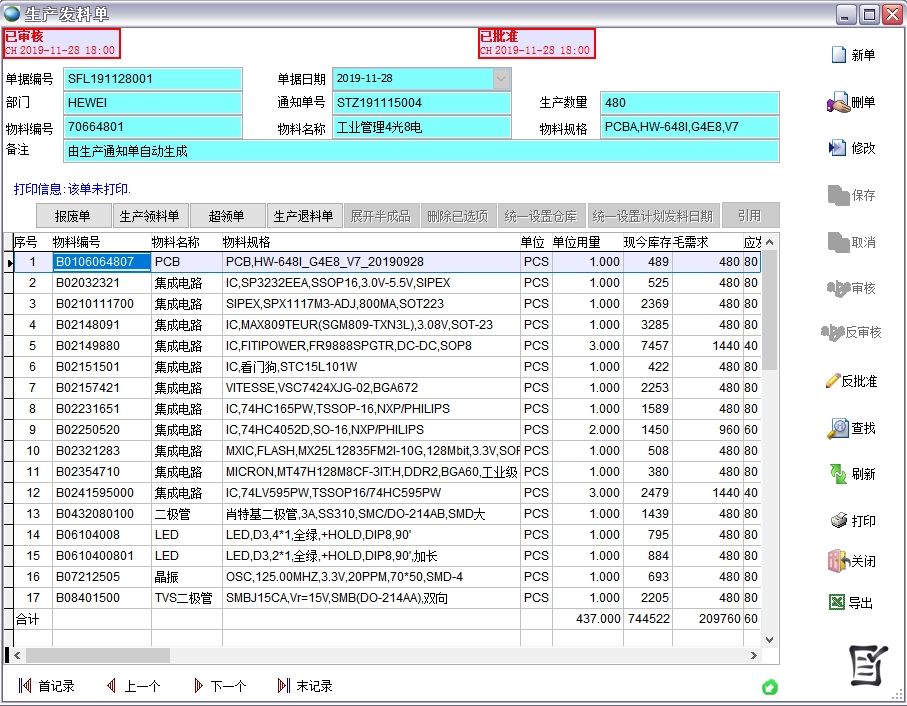

發料單的作用有三個:第一,將生產通知單的產品按BOM用量展開成原材料,可以對BOM用量進行修改;
第二,告訴ERP系統如何分配物料,比如同時有兩張生產通知單需要用到同一個物料,但是該物料現有庫存量只能滿足其中一個訂單的需求。這時ERP系統就會根據生產發料單計劃發料日期的先后來進行自動分配;
第三,發料單跑過MRP后會鎖定用量,如果發料單刪除就會釋放用量

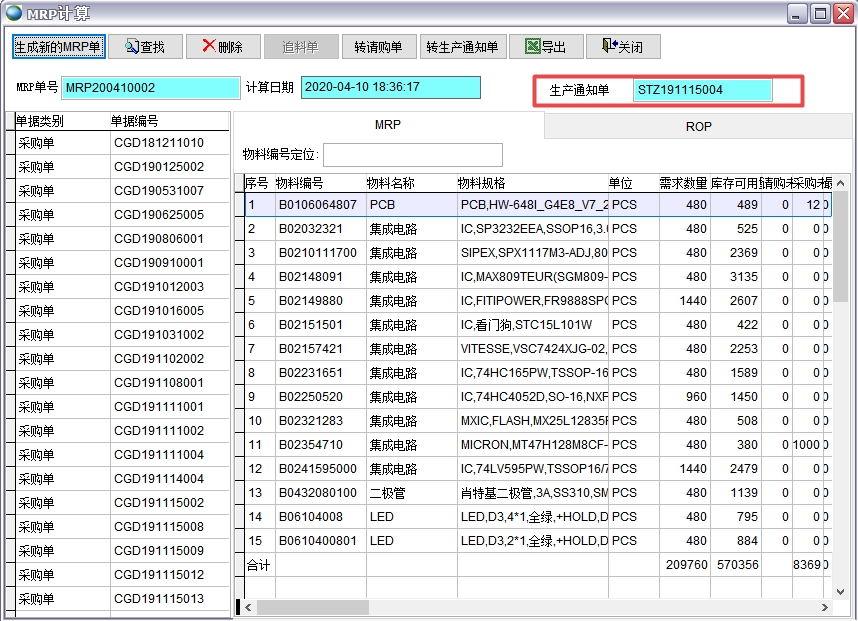

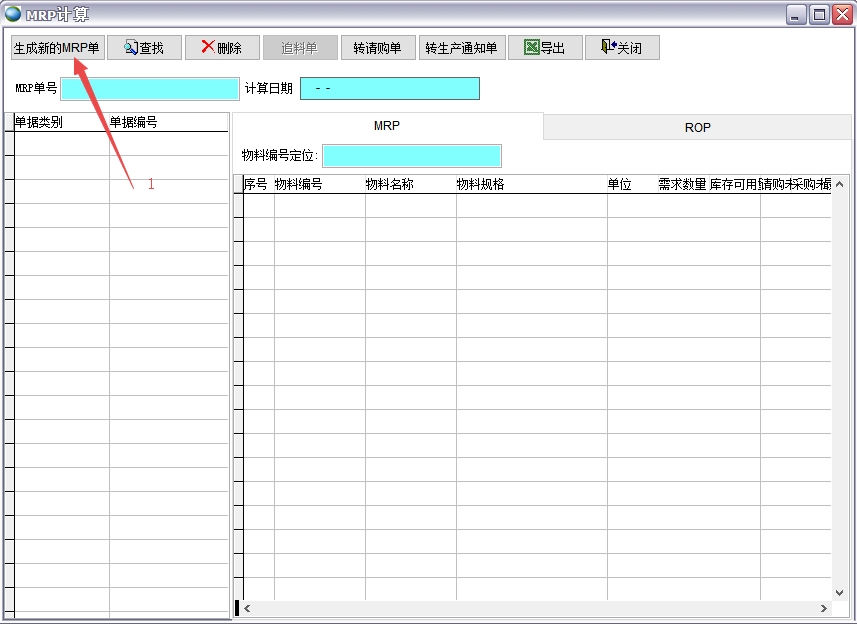

錄入完上述信息后進入MRP計算,點擊生成新的MRP單開始進行計算。

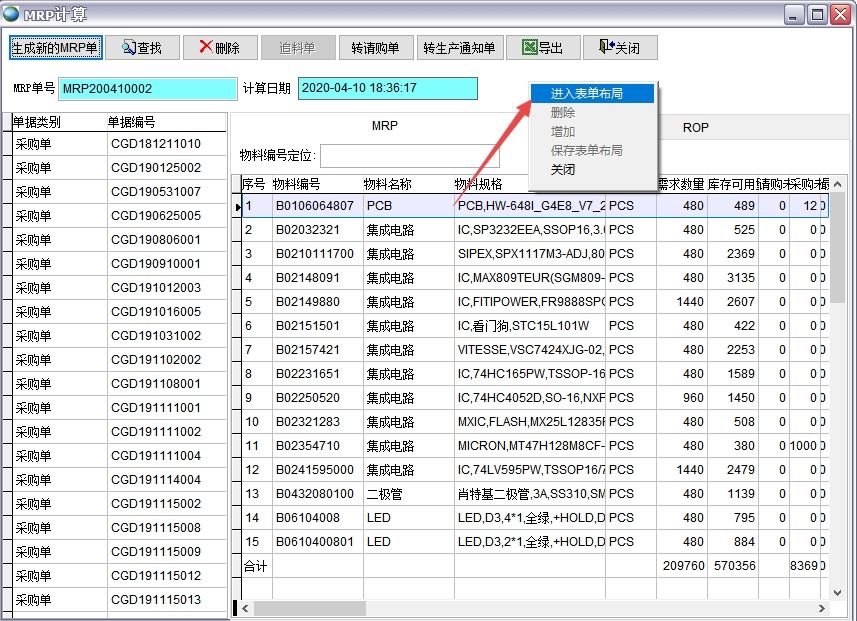

左邊表格是所有參與計算的單據,右邊表格是物料的需求

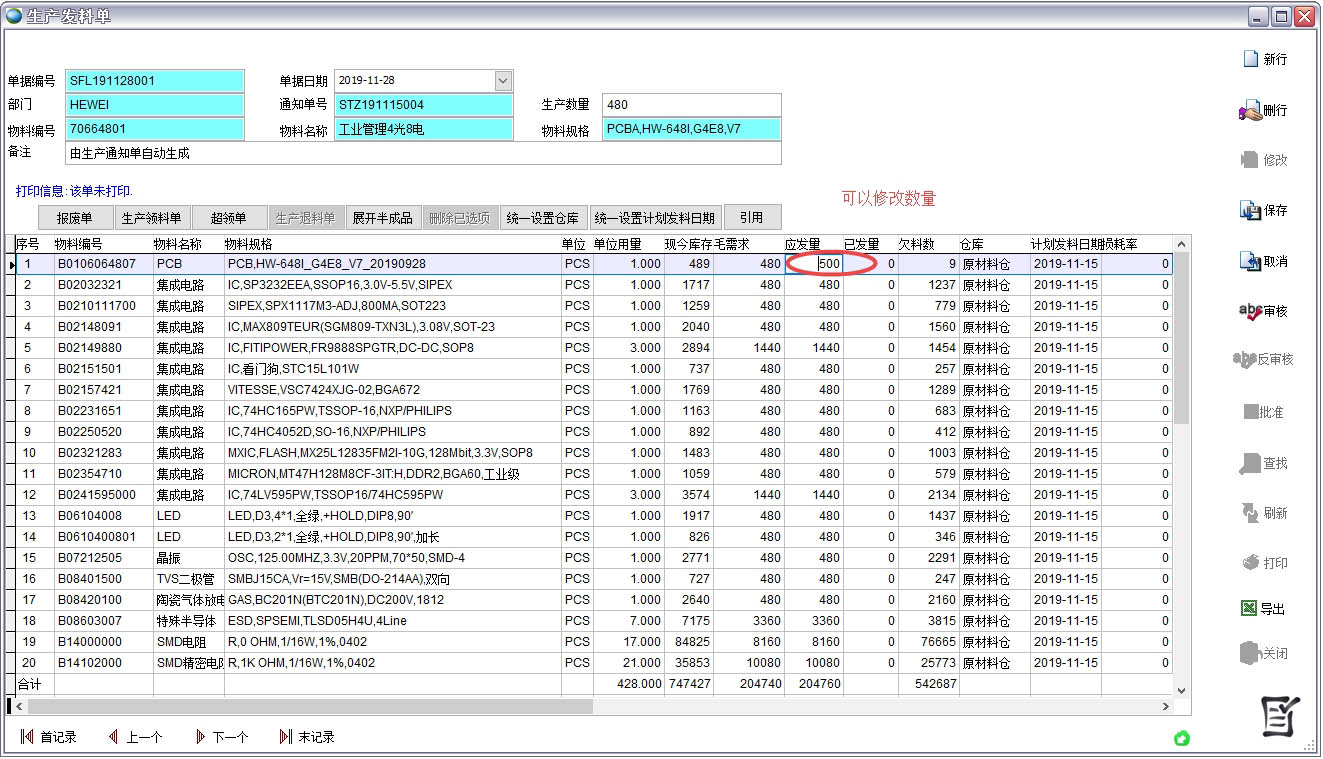

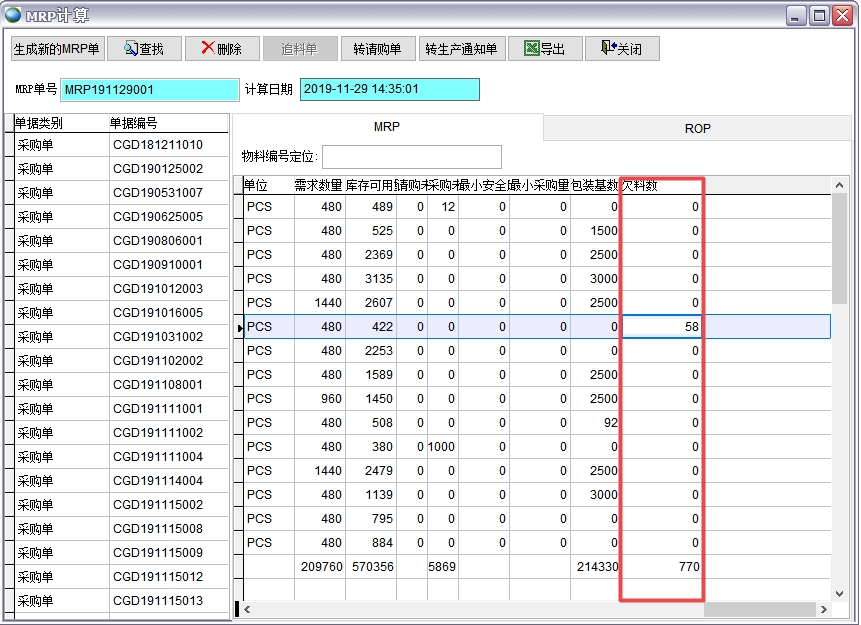

右邊表格最后一列就是本次MRP計算的結果,即欠料數
轉請購單

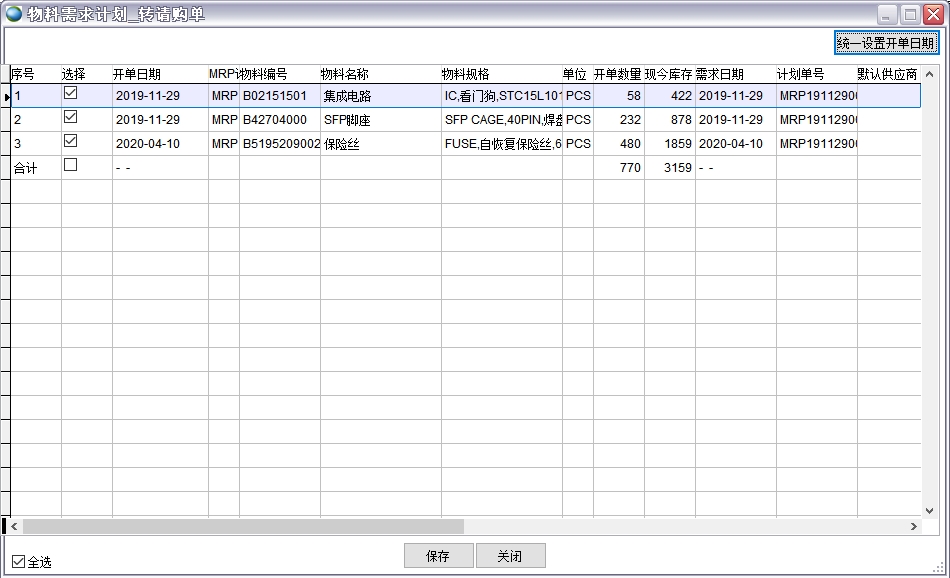

MRP計算完成后點轉請購單可以將欠料數自動生成請購單。

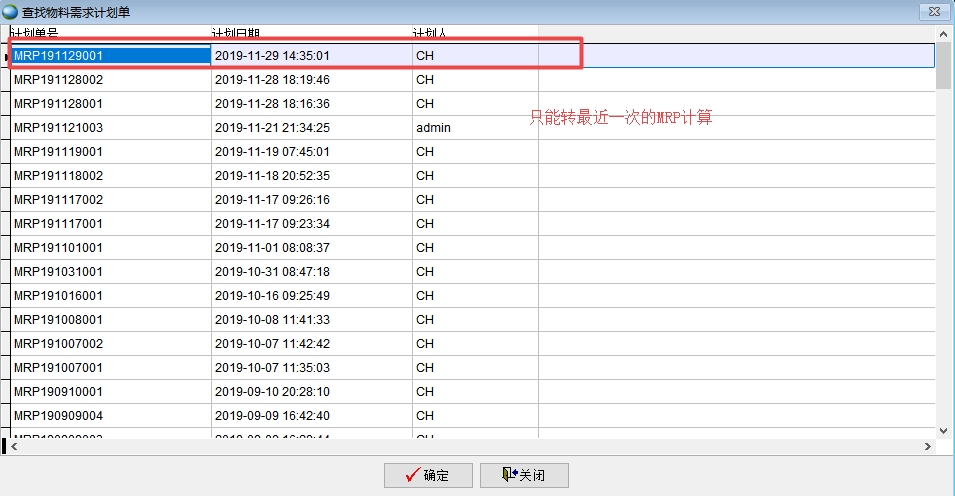

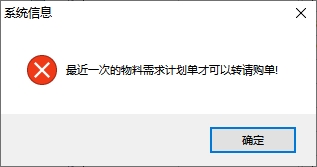

轉請購單只能轉入最后一次MRP計算的欠料數,如果查找的不是最后一次MRP計劃單則不能生成請購單,如下圖

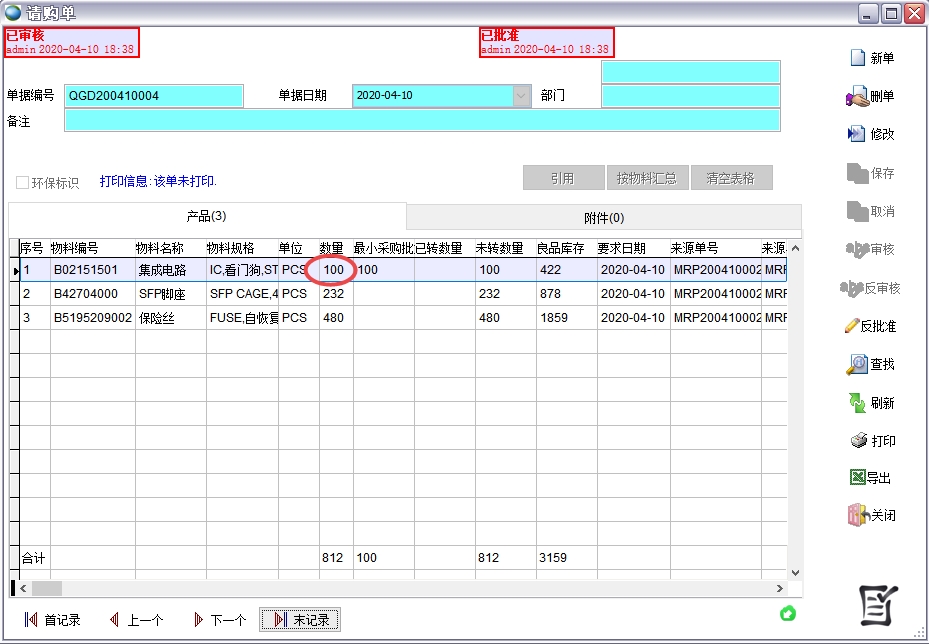

可以將所有欠料數大于0的物料生成一張請購單,也可以按供應商自動分成多張請購單,以方便采購員作業。
最小采購量

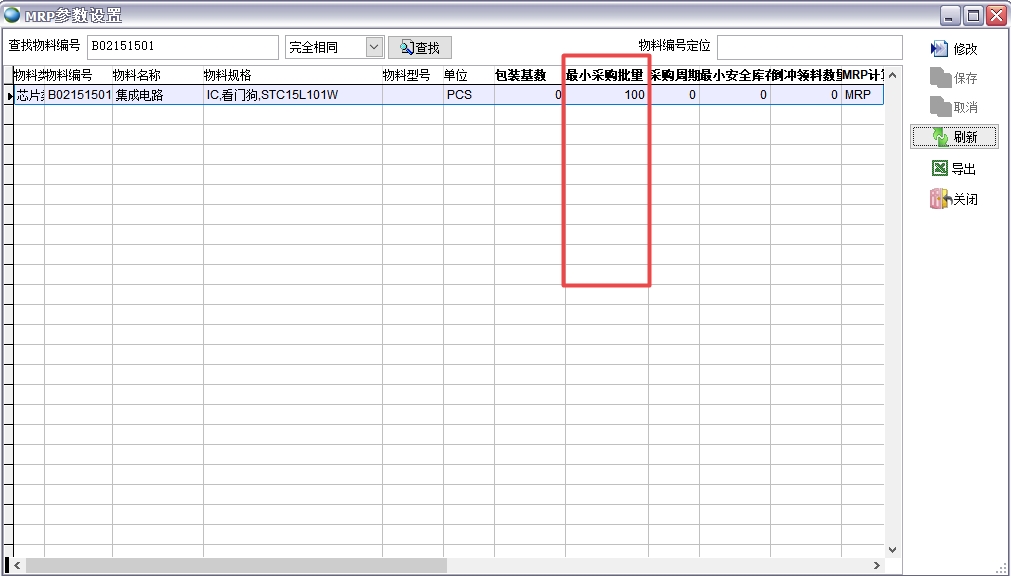

有些物料供應商有最小起訂量要求的,可以設置最小采購量,設置后MRP計算結果會自動將欠料數大于等于最小采購量。
沒有設置最小采購量時
設置了最小采購量后
包裝基數
原理同最小采購量,不同的是欠料數為包裝基數的整數倍。

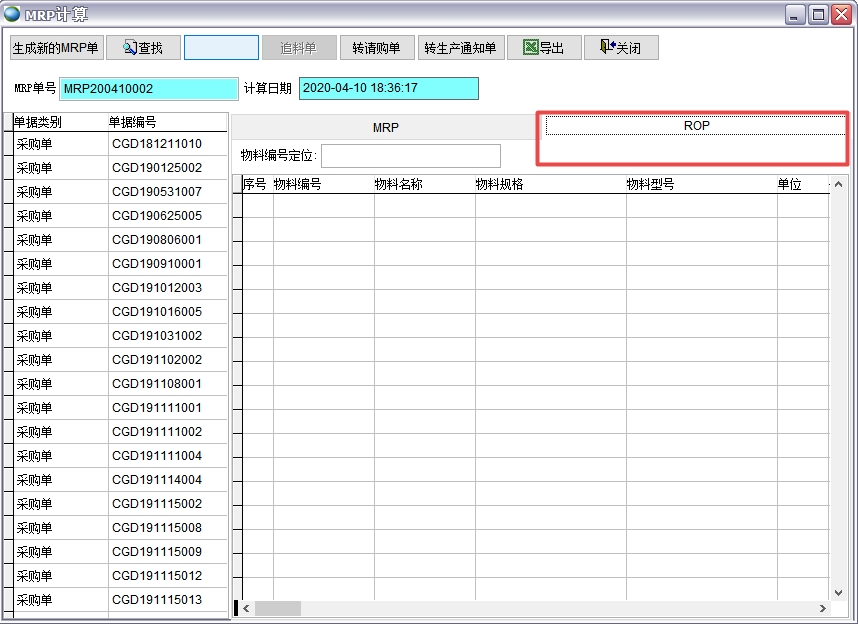

ROP計算
MRP計算可按兩種模式對物料進行計算:MRP模式、ROP模式
MRP模式是根據BOM用量進行計算,ROP模式較為簡單,不需要BOM,只要設置安全庫存就可以。比如包裝材料,如托盤、包裝袋等可以不添加到BOM中,只要低于安全庫存就會自動生成請購單,這樣可以簡化MRP計算量。
ROP物料的設置條件:

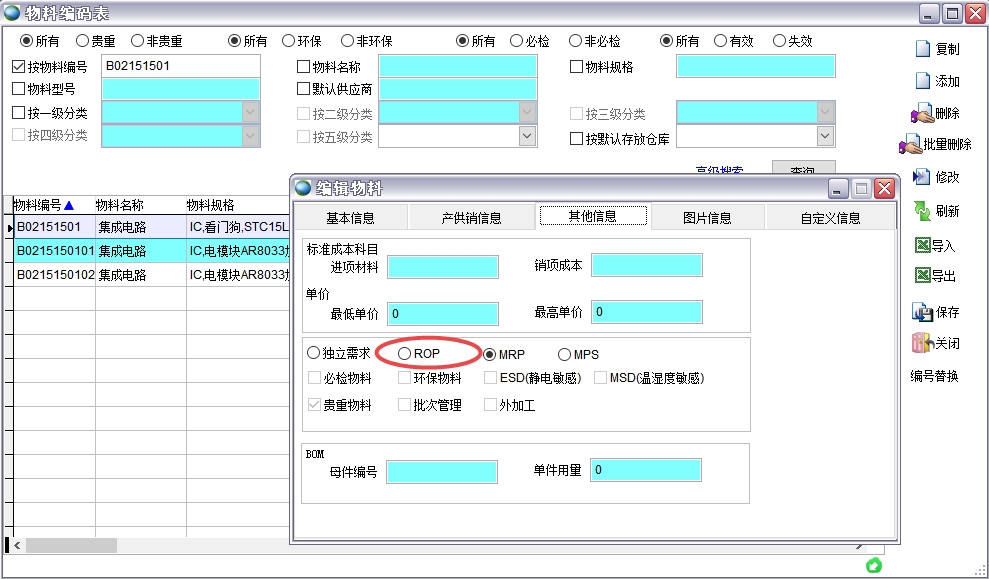

1、物料編碼表中勾選ROP屬性
2、MRP參數設置中設置了安全庫存量、計算方式改為ROP
計算條件

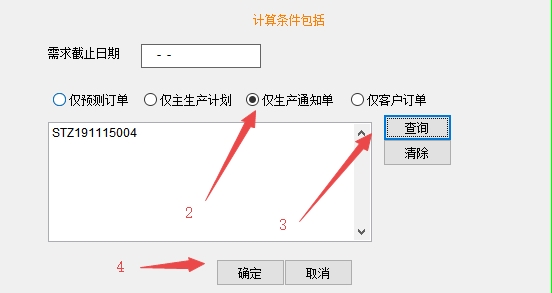

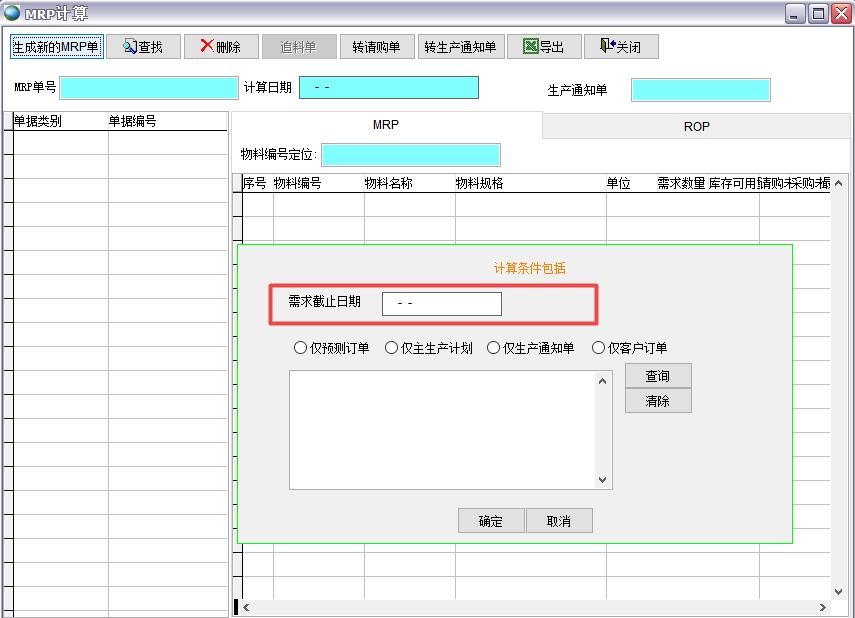

1、可以設置需求截止日期,在需求截止日期后的采購單都不會考慮
比如需求截止日期是2020年4月30日,那么采購單計劃交貨日期超過4月30日的都不參與MRP計算。

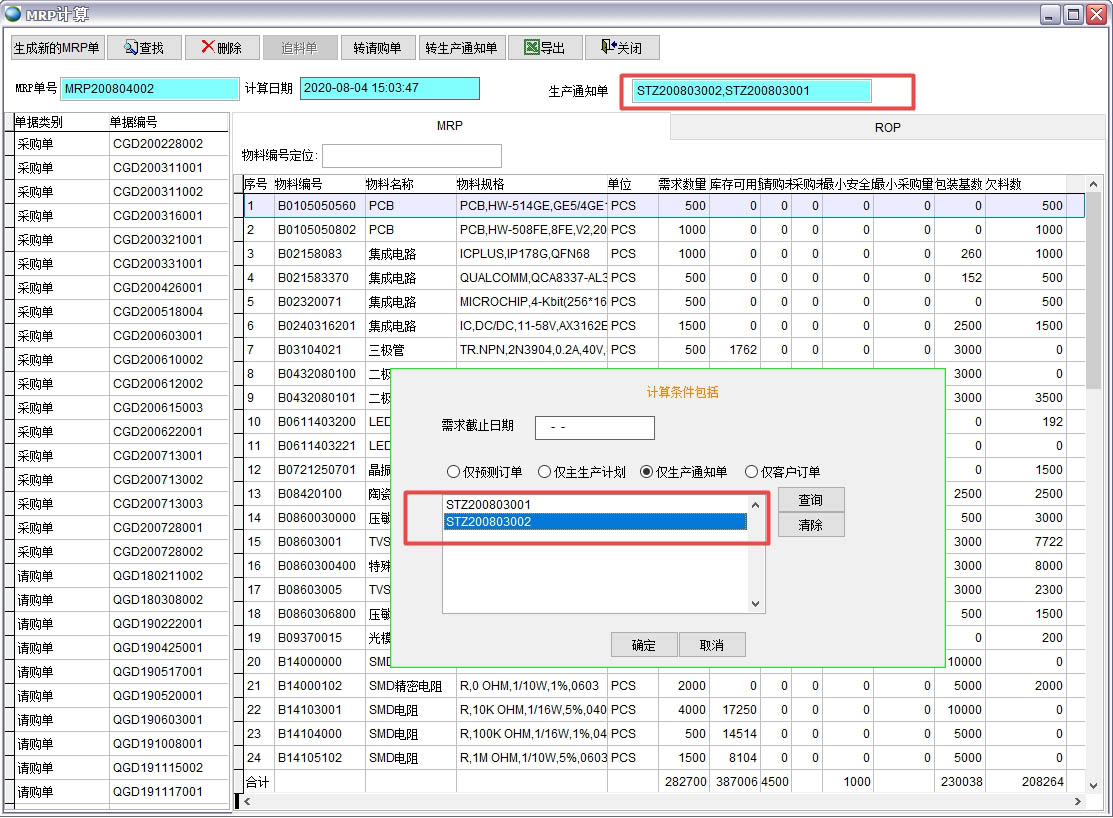

2、可以按單個預測訂單、客戶訂單、主生產計劃、生產通知單跑MRP計算,也可以不指定單據直接跑所有訂單。我們推薦指定單個生產通知單跑MRP計算。

如果使用生產通知單跑MRP計算,可以通過表單布局把生產通知單號顯示出來
3、可以多個生產通知單同時進行計算
來源:巨靈鳥 歡迎分享本文
